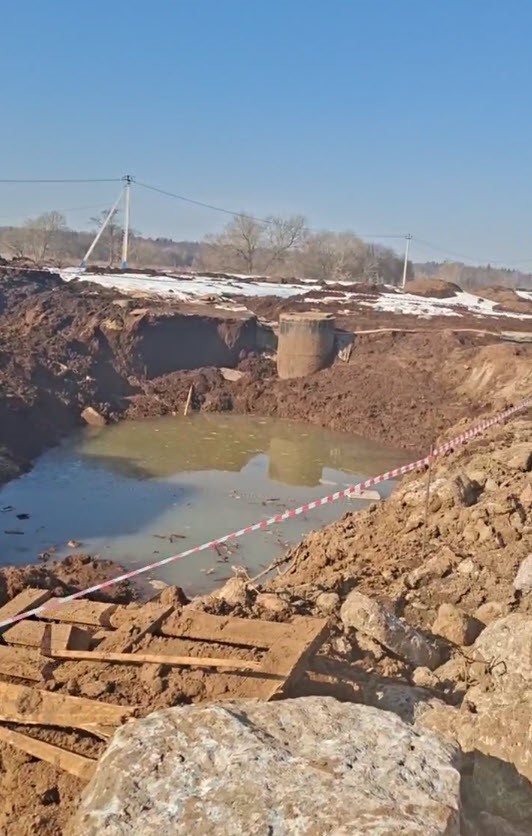

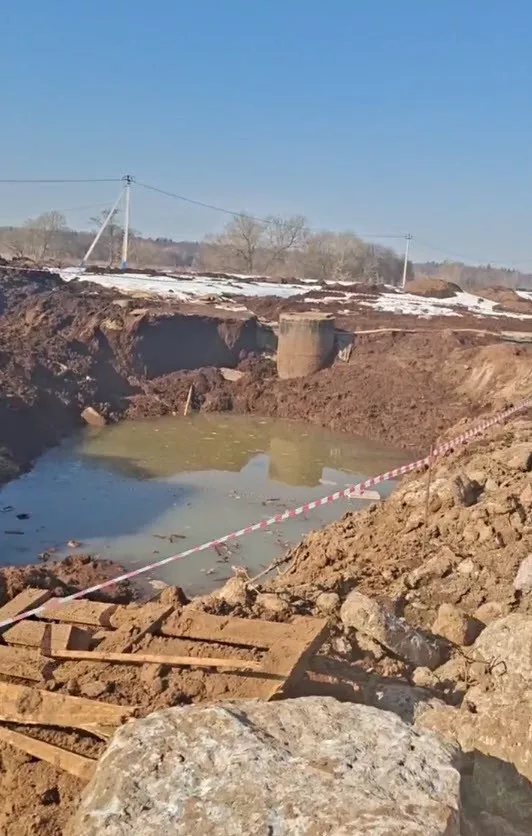

На участке строительства ЛОС, при разработке котлована, подрядная организация столкнулась с большим объемом грунтовых вод на уровне -1,8м от уровня земли, а проектная отметка дна котлована располагается на – 4,2м от уровня земли.

Строительные работы по дальнейшей разработке котлована были остановлены ввиду подмывания стенок котлована.

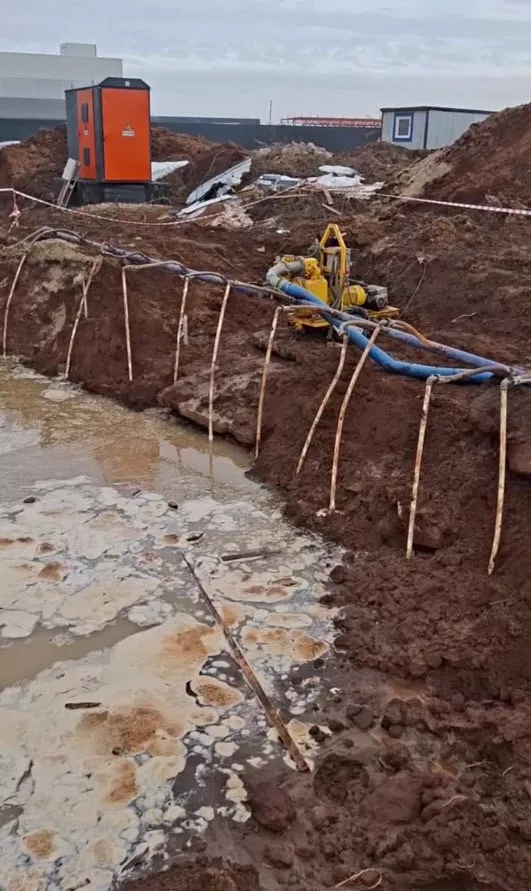

На основании рассмотрения предоставленных Заказчиком ИГИ (геологических исследований) было определено, что водовмещающими грунтами служат мелкие пески с коэффициентом фильтрации 4,5 м/сутки., вследствие чего было принято решение смонтировать систему иглофильтрового водопонижения состоящую из иглофильтров длиной 6,5м и коллекторной обвязки 50м.п. с подключением к установки вакуумного водопонижения с электрическим приводом Varisco Ecomatic JE6-250.

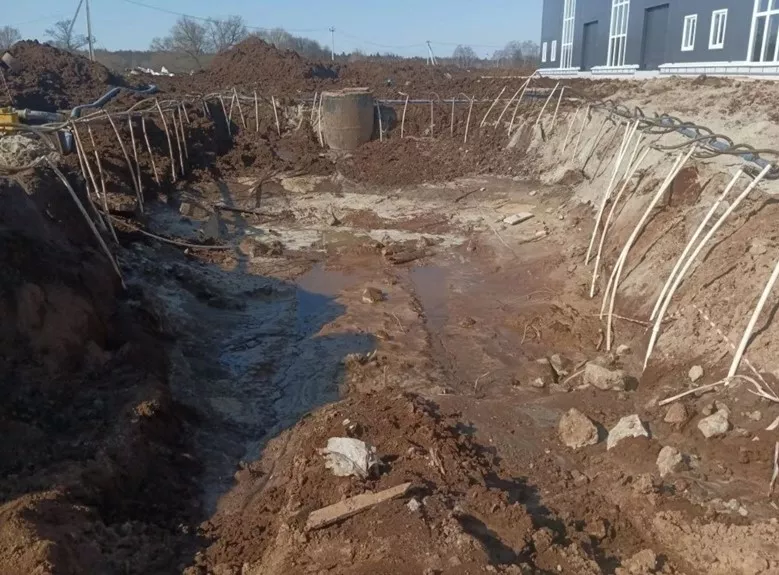

Через двое суток уровень воды упал до проектной отметки дна котлована и на 3 сутки котлован был разработан.

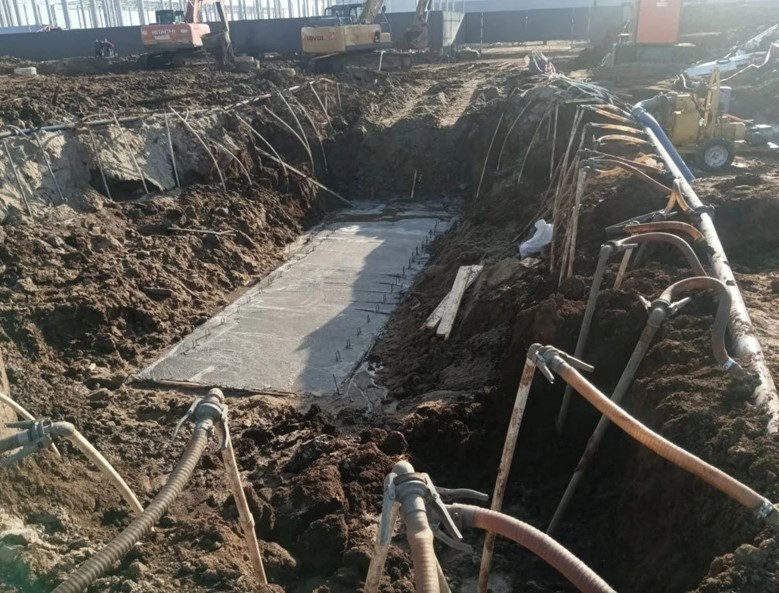

В итоге сроки строительства были выдержаны, что позволило сэкономить значительные средства.
